大别山智慧物流产业园项目是今年我县重点开工建设项目,在建设过程中,专班人员战高温,迎酷暑,全力以赴推进项目建设,确保各项工程早日完工。

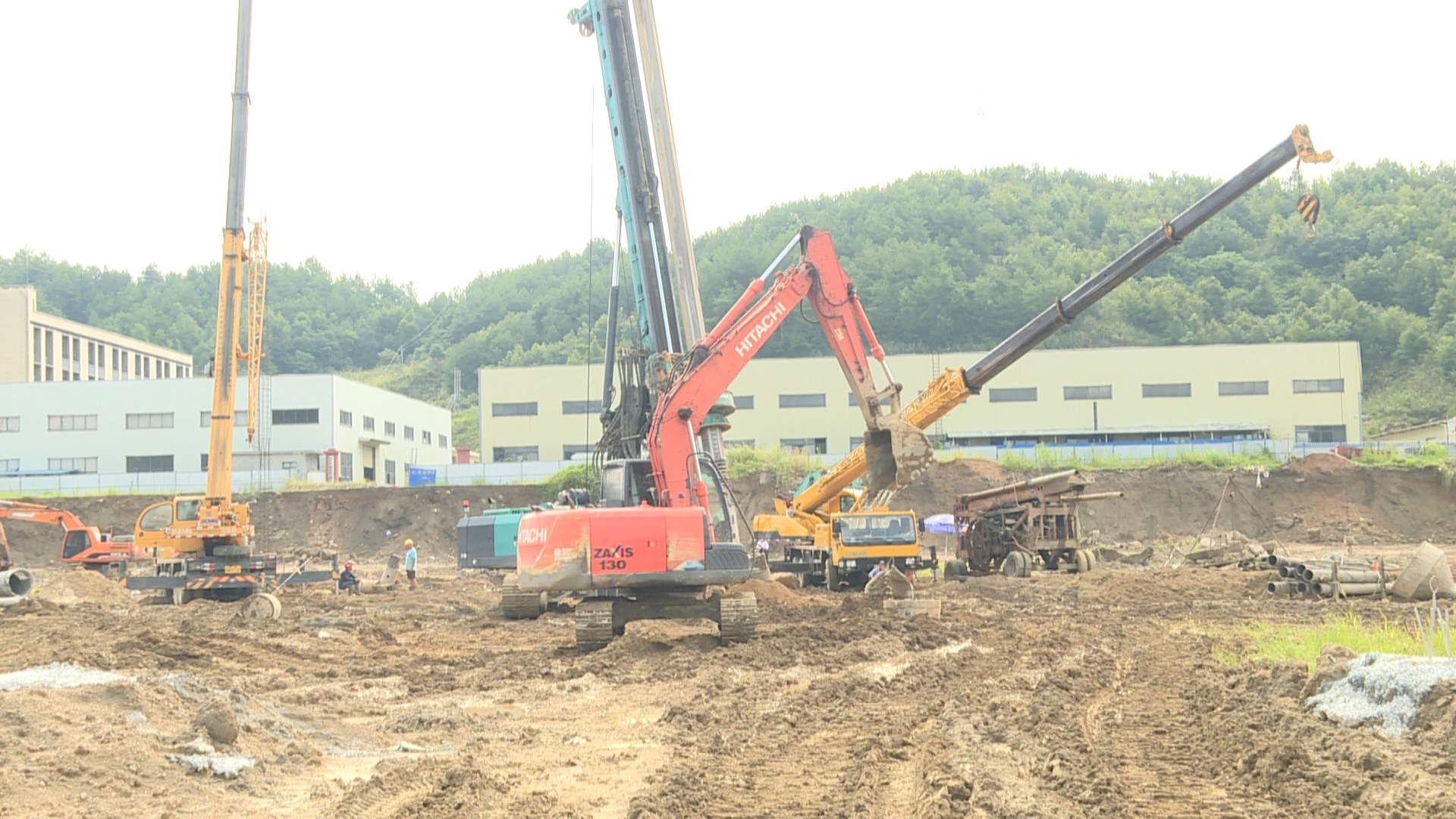

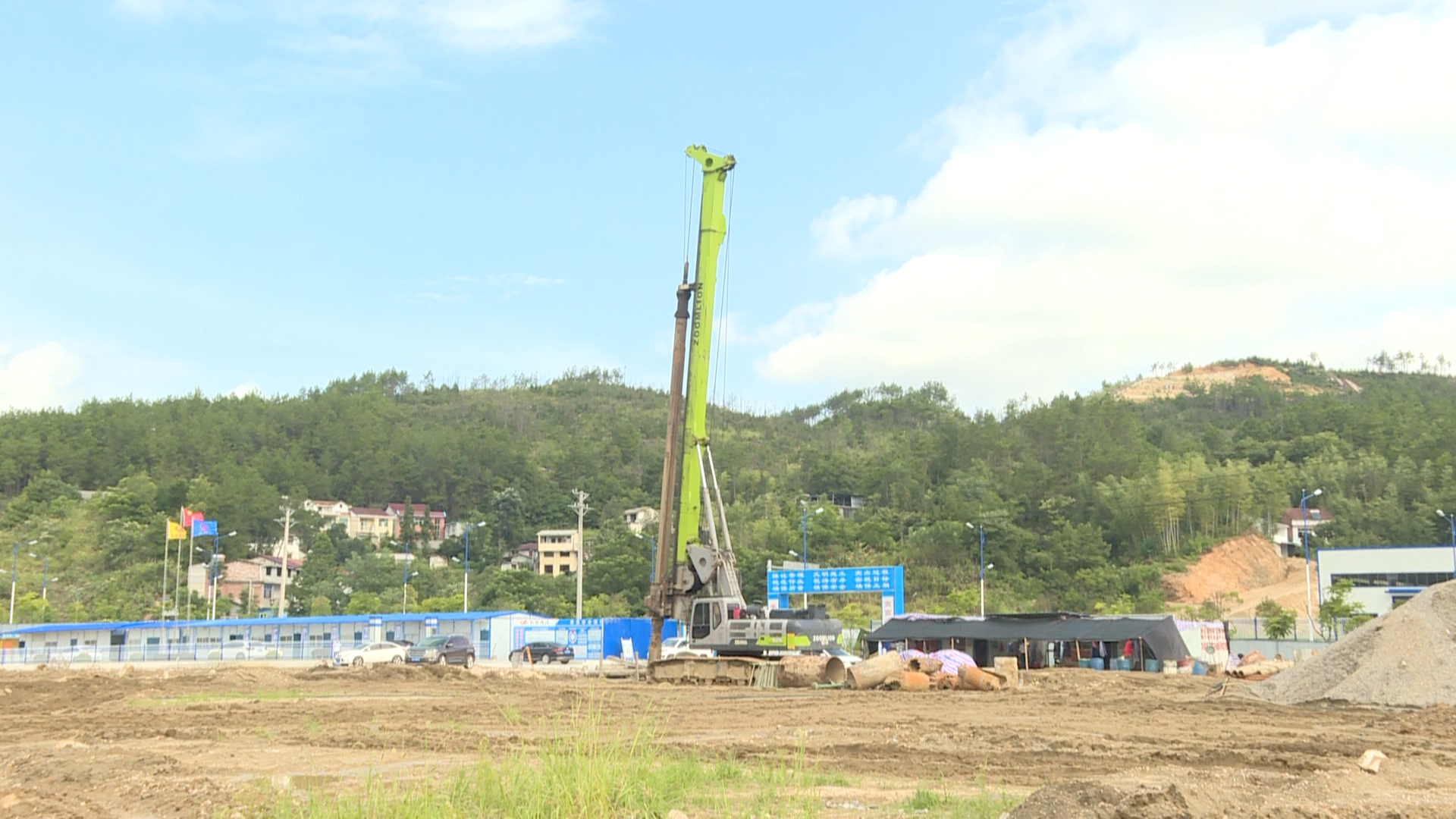

日前,记者在大别山智慧物流园建设现场看到,土方运输车辆来回穿梭,机器轰鸣,到处是大干快上的繁忙景象。工人师傅们在做好防暑降温的同时,坚守在工地一线,全力以赴推进项目建设。

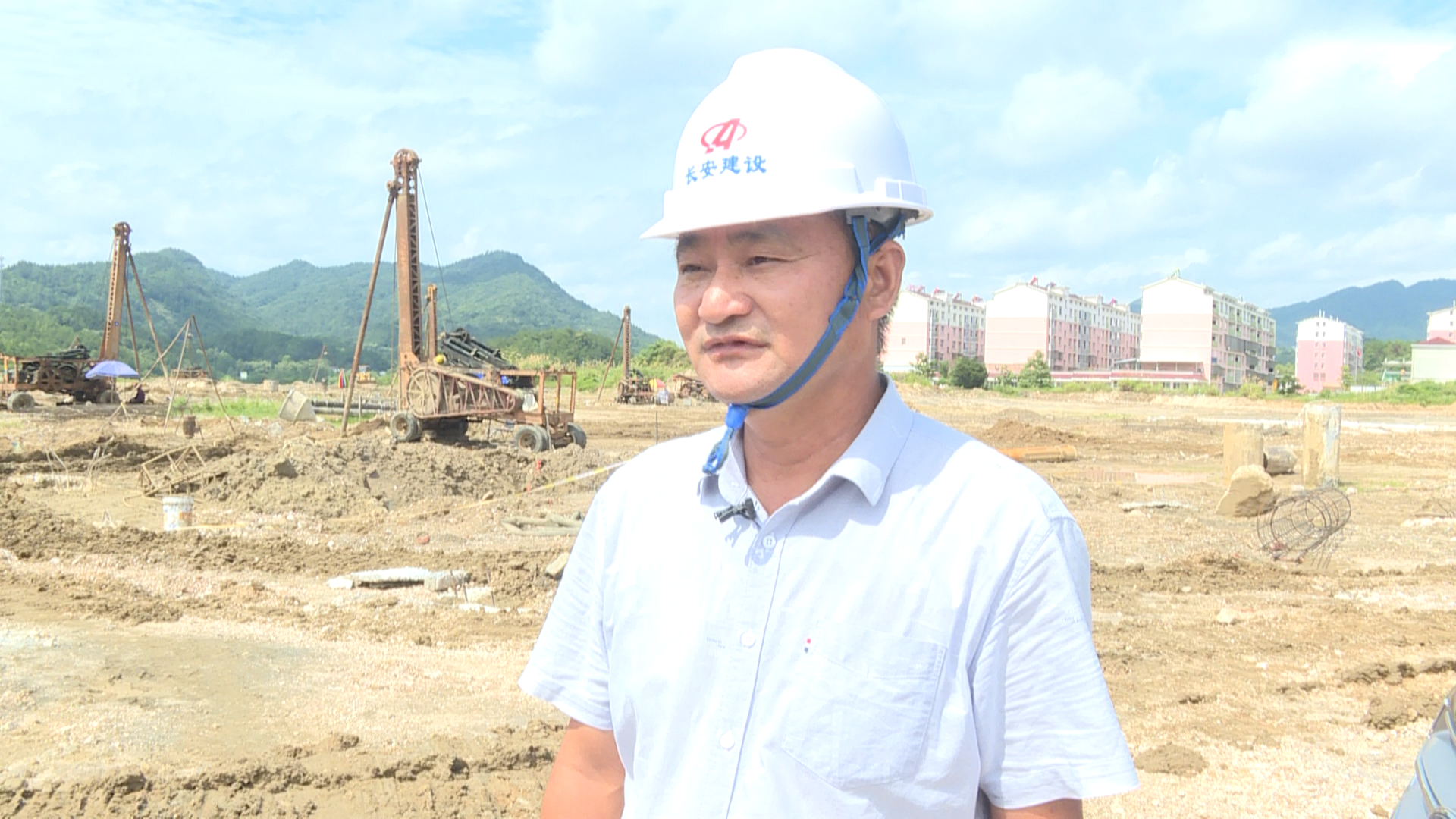

大别山智慧物流产业园项目执行经理胡安德说:“大别山智慧物流产业园项目自2023年7月份开工以来,每天安排八台打桩机进行打桩,目前三栋己完成桩基97根,四栋完成桩基135根,一二栋正在进行基础土方开挖,预计8月半左右完成全部桩基。”

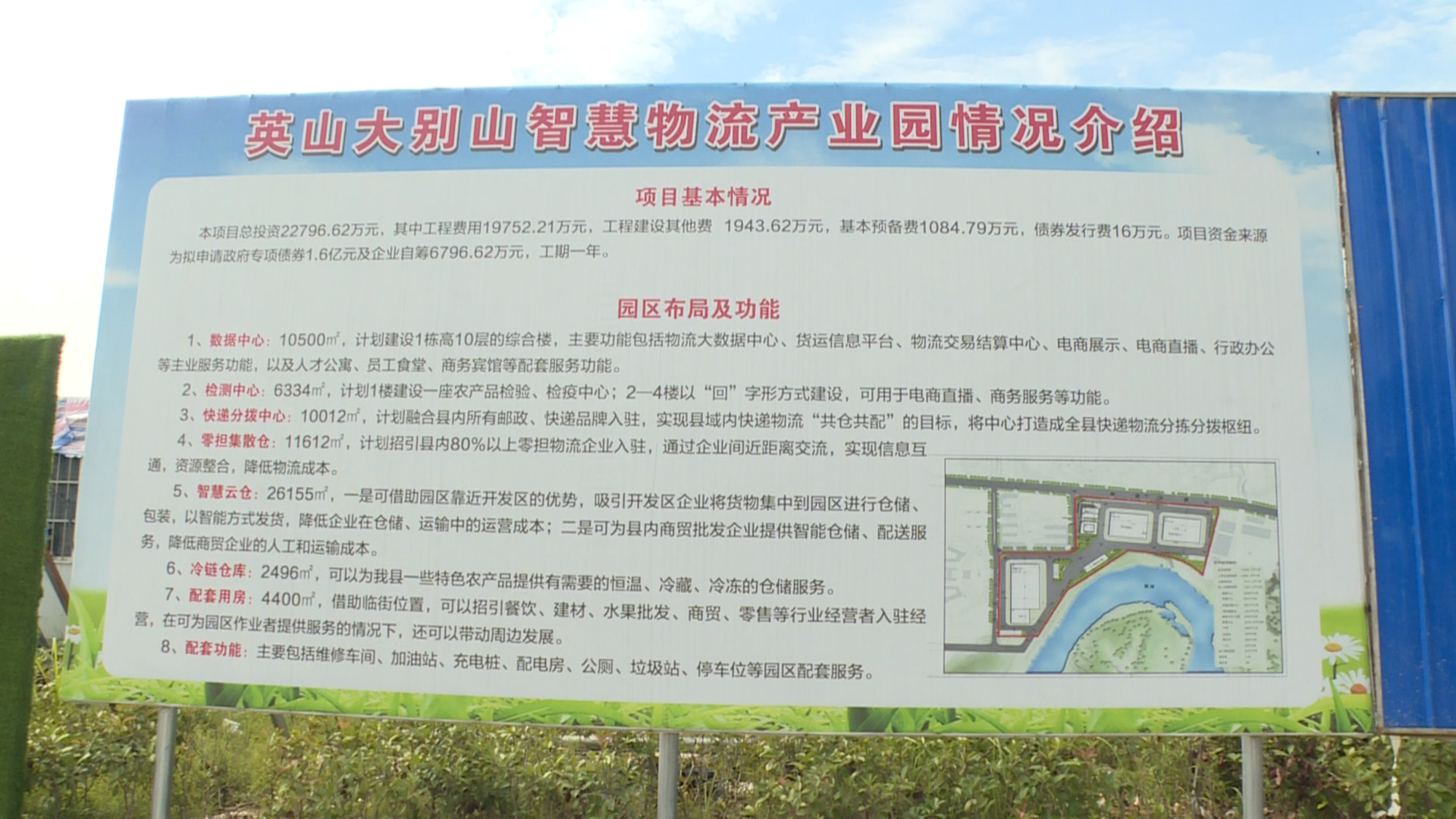

大别山智慧物流园位于县经济开发区,计划总投资2.3亿元,总规划用地面积13.33万平方米,总建筑面积6.26万平方米,主要建设内容包括数据中心、检测中心、零担集散仓、快递分拨中心、维修车间、智慧云仓、应急仓库、冷库等主体建筑,预计总工期700天。项目将充分发挥产业园区开发、智能物流仓储、供应链合作等方面优势,进一步集聚高端物流产业要素,不断做大物流规模,全力推动现代物流体系建设,助推物流优势转变为经济优势。

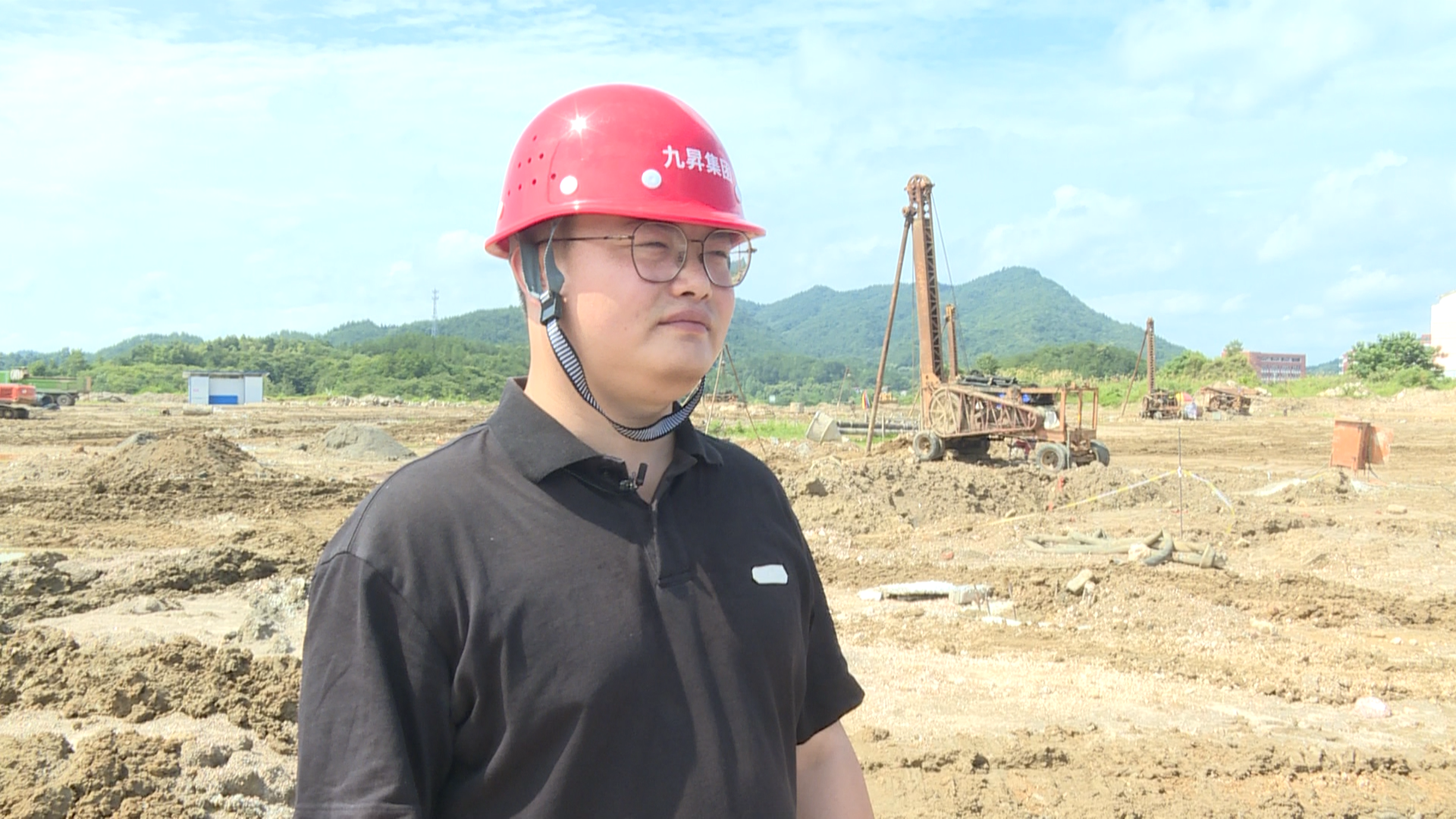

县九昇城发集团项目建设部副主任叶骏说:“九昇城发集团全力做好高温施工防暑降温工作,工人上班错开高温时间段,科学合理安排施工作业,现场设置了遮阳棚,提供了防暑降温物品,我们项目建设专班全力以赴推进项目建设,确保各项工程早日完工。”
(融媒体记者:段炜 编辑:胡焯雄 审核:黄炎 终审:罗春生)
